Den här veckan startar en ny etapp i närvärmeprojektet inom industriområdet.

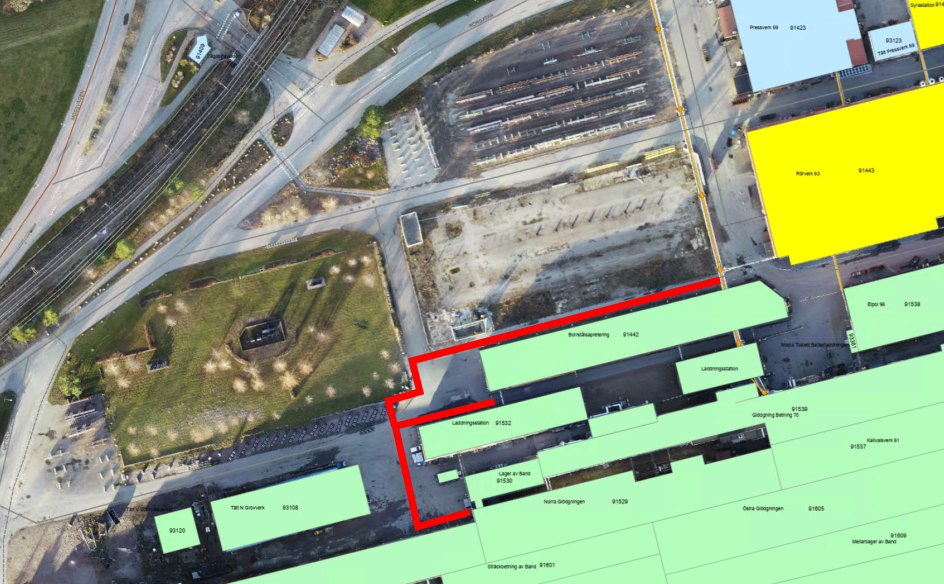

Denna gång gräver vi från norra sidan av Band mot Laddningsstation respektive Rörverk 63, se även rödmarkerade linjer i kartan nedan.

Arbetet har påbörjats norr om Borrstålsappreteringen, vilket innebär att gång- och cykelvägen längs med byggnadens norra sida stängs av.

Nästa vecka (måndag 12/5) startar schaktarbeten i hörnet utanför Norra Glödgningen/Grovvalsverket vilket kommer att innebära begränsad framkomlighet.
Passager kommer att sättas upp för arbetsfordon respektive gående utanför Band, Norex respektive Enercos verksamheter. Vi ber dock er med privata bilar att inte trafikera byggarbetsplatsen.

Så rörledningar ligger på plats kommer vägarna att återställas innan vi fortsätter att schakta i området mellan Borrstålsappretering och Rörverk 63. Mer info kommer att läggas ut på intranätet.

Gång- och cykelvägen kommer att vara avstängd under hela byggtiden. Hela etappen planeras vara klar under oktober 2025.

Utbyggnaden av närvärmenätet har pågått sedan 2017 och är en del i att sänka energiförbrukningen, och därmed utsläpp av CO2, inom industriområdet.

För eventuella frågor kontakta projektledare Niclas Lissollas niclas.lissollas@alleima.com
